廠家定做簾布橡膠板 洞門簾布密封圈 盾構止水布簾 洞口密封膠皮

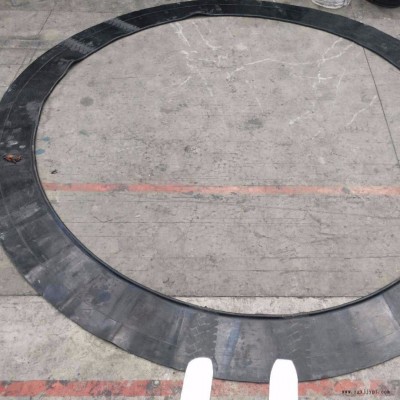

盾構、頂管機通過洞口時,洞口環形鋼板和盾構、頂管機外殼或襯砌管片外壁之間存在環形間隙,若不進行密封,外面土體和水極容易從間隙流入工作井內,長時間會使得洞外土體嚴重流失,導致土體沉降,因此,在洞口安裝出洞裝置。盾構出洞裝置包括簾布橡膠板、圓環板、扇形翻板及相應的連接螺栓和墊圈:安裝順序為簾布橡膠板-圓形板-扇形翻板。

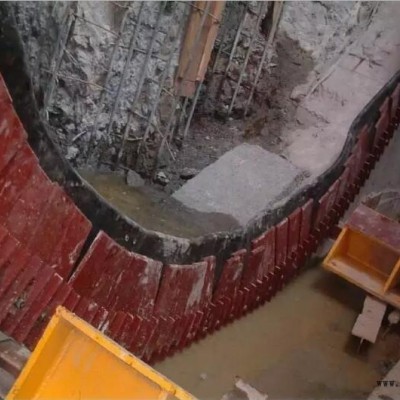

安裝洞口止水橡膠板 中間井主體結構施工時,在洞門處安裝洞口預埋鋼環。鋼環安裝誤差±10mm,鋼環外露表面涂刷,并將鋼環中12根Φ16鋼筋與內襯墻主筋搭接焊接,焊接高度不少于6mm,長度不小于30mm。 通過M20螺栓將簾布橡膠板、圓環壓板、扇形壓板等連接到洞口預埋止水鋼環的螺母內,并旋緊。安裝前對簾布橡膠的整體性、硬度、老化程度和 圓環板的成圓螺栓孔位進行檢查,并提前加工好簾布橡膠的螺栓孔。然后將洞門預埋件的螺栓孔清理干凈,按照簾布橡膠板、圓環板、扇形壓板的順序進行安裝。盾構機進入預留洞門前在刀盤和簾布橡膠板外側涂潤滑油以免盾構機刀盤刮破簾布橡膠板影響密封效果。
廠家定做簾布橡膠板 洞門簾布密封圈 盾構止水布簾 洞口密封膠皮
混凝土澆筑應由下而上進行,灌注底部砼時,要暫時封閉隧道內電瓶車軌道。在澆筑過程中,可以把已經安裝好的特制鋼模板拆除一部份,以作為灌注砼的入口和振搗砼的操作窗口,當砼灌滿時,應立即把拆除出來的特制鋼模板安上,拆除下一件特制鋼模板作為下一段砼灌注的窗口,如此循環,直至把整個洞門砼澆筑完畢為止。
進行混凝土澆筑前應清除一切雜物, 模板要用水淋透。混凝土澆筑間歇時間不應超過4小時。 澆注混凝土過程中,澆注范圍內不能積水, 砼攪拌好后,在澆筑前要取樣測定坍落度,符合要求后,隨即用砼輸送泵連續泵送砼。砼在泵送澆筑的同時用高頻振搗棒加強各部位振搗,防止漏振。每一振點的振搗延續時間,應使表面呈現浮漿和不再浮落;插入式振動器的移動間距不宜大于其作用半徑的1.5倍,振搗器與模板的距離,不應大于其作用半徑的0.5倍,并應盡量避免碰撞鋼筋、模板,且要注意“快插慢拔,不漏點”,上下層振搗搭接不少于50mm,平板振動器移動間距應保證振動器的平板能覆蓋已振實部分的邊緣。
